Frågor och svar
Har du frågor och funderingar kring framtidens Framnäs? Se efter om du hittar svar på dina frågor här.
Varför behöver Lidköping växa?
En växande befolkning ökar Lidköpings kommuns attraktivitet för investeringar, företag och nya invånare. Det bidrar till ekonomisk tillväxt genom mer arbetskraft och högre skatteintäkter som innebär möjligheter att skapa en dragningskraft till kommunen, vilket ger en positiv spiral där ökad lokal produktion, fler jobbmöjligheter och en starkare ekonomi lockar allt fler människor till området.
Med en växande befolkning ökar även behovet av utökad samhällsservice och infrastruktur. Därför är det avgörande att upprätthålla en balans mellan ekonomisk tillväxt, servicekvalitet och hållbarhet.
Vad händer med fotbollsplanerna vid Framnäs?
Fotbollsplanerna på Framnäs kommer inte att bevaras efter att området bebyggts. För närvarande pågår det planeringar för att ersätta dessa planer, men något beslut är ännu inte fattat.
Vad händer med Rotundan, Tunbanan och naturen i Folkets park?
I arbetet med detaljplanen är vår tanke är att bevara Rotundan däremot rivs Hangaren och serveringsbyggnaden i norr och stängslet runt anläggningen tas bort.
Vi planerar att ha kvar parkområdet runt Rotundan och därmed skydda de stora tallarna. Tanken är att öppna upp parken med bänkar, belysning och lekmiljöer.
På den gamla Tunbanan planerar vi att bygga ett gång- och cykelstråk som på ytterligare ett sätt förbinder Framnäs med innerstaden.
Kommer det att byggas en servicebyggnad vid Framnäs strandpark?
Lidköpings kommun har tagit fram en förstudie som undersöker möjligheten att uppföra en servicebyggnad vid Framnäs strandpark. I studien beskrivs en tänkbar byggnad på cirka 350 kvm med offentliga funktioner som toaletter och omklädningsrum, samt en kommersiell del med restaurang och uteplats. Syftet är att skapa en mötesplats som stärker kopplingen mellan stad och vatten, med hög arkitektonisk kvalitet.
Förstudien är en del av den långsiktiga visionen för området, men frågan om servicebyggnaden är ännu inte beslutad och utreds vidare.
Vilka möjligheter finns att tycka till?
Under arbetet med att ta fram en fördjupad översiktsplan för Lidköping kom det in många synpunkter (genom Framtidsverkstaden, medborgardialog) om att koppla staden bättre till vattnet, om att skapa centrala bostäder och om att skapa bostäder nära Vänern. Området kring Framnäs är i denna plan utpekat för bebyggelse. Nästa steg i planeringen är att ta fram förslag till detaljplaner för området. I detaljplaneprocessen finns två tillfällen för allmänhet, myndigheter med flera att ta del av förslaget och komma in med synpunkter. Det är under samrådet och under granskningen.
Varför blev aldrig Hamnstaden av?
När Hamnstaden planerades var det med ingången att reningsverket skulle ligga kvar där det ligger idag, olika varianter på att bygga in det utreddes men läget intill Vänern bedömdes för riskfyllt med hänsyn till eventuella översvämningar. Att planera för och att bygga ett nytt reningsverk är ett väldigt stort, kostsamt och komplext projekt med långa tillståndsprocesser och beslut om stora investeringar. Vi är nu på god väg att förverkliga detta, men tills att det nya verket är igång och miljötillståndet för det gamla verket kan släckas är området kring småbåtshamnen inte lämpligt eller tillåtet att bo i. När det nya reningsverket är igång är förutsättningarna helt annorlunda och planering av bostäder kan återupptas.
Ja, det finns föroreningar i marken i Framnäs. Vi har gjort grundliga undersökningar som visar att föroreningsgraden inte är allvarlig utan praktiskt och ekonomiskt möjlig att hantera.
Vill du veta mer om undersökningarna läs mer under varje enskilt projekt.
Kan vi ansluta fler bostäder till systemen för vatten och avlopp?
Ja, bedömningen är att bostäderna i Framnäs kan anslutas till VA-systemet och det befintliga reningsverket. I och med närheten till verket innebär projektet att de mest belastade delarna av ledningsnätet i kommunen inte påverkas.
Kommer det finnas tillräckligt med parkeringar?
Den stora markparkeringen i området kommer att tas bort och bebyggas.
Parkering till de nya bostäderna kommer lösas inom respektive fastighet, samt troligen i ett gemensamt parkeringshus intill Framnäsvägen.
För besökare till områdets verksamheter kommer parkering lösas genom samnyttjande av alla de markparkeringar som finns och anläggs i området.
För att det ska finnas tillräckligt med parkeringsplatser planeras en större parkering norr om Framnäs IP, nära den nya badanläggningen som planeras i området.
Ett förslag som utreds är möjligheten att flytta delar av parkeringen för den planerade badanläggningen till de tomma cisternerna i kvarteret Kniven. Syftet skulle vara att skapa parkering på ett bra läge, frigöra ytor runt badhuset för en trevligare miljö och samtidigt ge cisternerna ett nytt användningsområde. Projektet är fortfarande under utredning och inga beslut har fattats.
Hur kommer ett nytt bostadsområde påverka trafiksituationen i området?
Det upplevs redan idag trångt i trafiken i området under rusningstid.
En utredning har undersökt hur trafiken skulle påverkas av både ett nytt bostadsområde och en ny badanläggning. Den visar att trafiken ökar med ungefär 10 procent i de mest trafikerade korsningarna.
Det kan leda till något mer köer, men trafiken bedöms fortfarande fungera bra, med god marginal.
Kommer återvinningsstationen på Läcköparkeringen att försvinna?
I den västra kanten av Läcköparkeringen finns idag en återvinningsstation. Senast i januari 2027 ska alla fastigheter ha infört så kallad hemsortering. Då behövs inte återvinningsstationerna längre.
Stora förpackningar av kartong, till exempel flyttkartonger och wellpapp, kan fortfarande lämnas till kommunen. Troligen kommer ett par containrar att placeras i området för att ta hand om det.
Gatuköket Läckögrillen, som låg på Framnäs parkeringsplats och som skadades i en brand 2022, har rivits av Lidköpings kommun. Rivningsarbetet genomfördes under oktober-november 2024. Kommunen tog över ägarskapet av byggnaden i juli 2024, och rivningen genomfördes eftersom marken är planerad att användas för nya bostäder.
Varför gräver de i den nybyggda strandparken?
Vi förstår att det kan kännas frustrerande att det grävs i ett område som nyligen har rustats upp. Anledningen är att Lidköping miljö och teknik genomför ett viktigt ledningsarbete för att stärka vattenförsörjningen till stadens östra delar. Arbetet är också en del i att avlasta spillvattennätet i norra Lidköping för att möjliggöra framtida bostäder och verksamheter.
Planerna på det här arbetet har tillkommit efter att strandparken byggdes, och administrativa regler gjorde att vi inte kunde samordna arbetena tidigare. Vi gör nu vårt bästa för att störa så lite som möjligt och planerar att vara klara med den första delen innan juni. Under sommaren tar arbetet paus och fortsätter igen i höst.
Det här är ett viktigt steg för att säkra framtidens vattenförsörjning och nå kommunens mål om 50 000 invånare år 2045.
När i tid planeras de olika projekten?

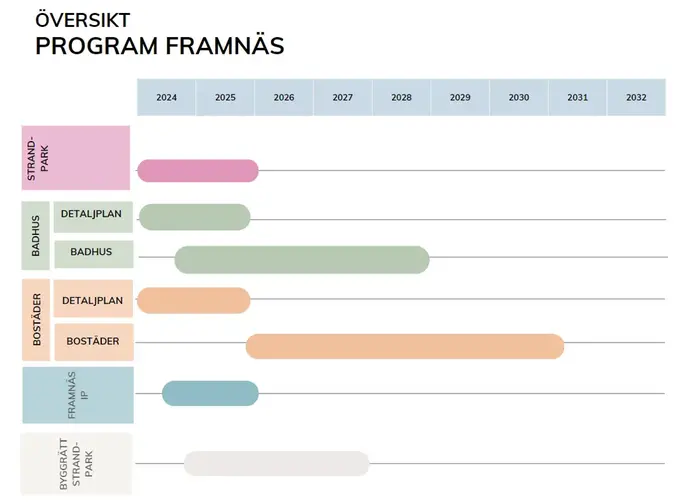

Här kan du se en översiktlig tidplan för Framnäs strandpark, byggrätt strandpark, badanläggning, bostäder och Framnäs IP.
